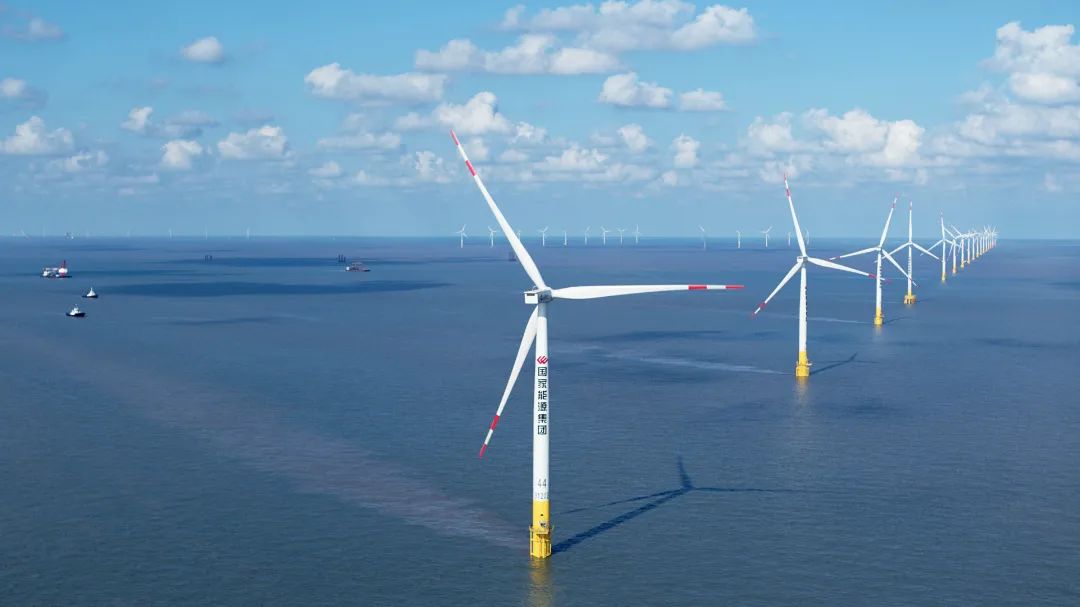

壮观!全部建成投产
爱尚东台
2021-11-21

11月20日12时56分,随着国华投资江苏东台五期海上风电项目9#风机叶轮迎风启动,国内首个中外合资海上风电项目——国家能源集团国华投资江苏东台海上风电项目成功实现全容量并网发电。


该项目是国家能源集团今年首个全容量并网的海上风电项目,项目总装机容量为50万千瓦,位于江苏东台北条子泥海域和竹根沙海域,由东台四期、东台五期组成。其中东台四期项目装机30万千瓦,已于2019年12月建成投产。该项目是在中法两国领导人见证下,由国家能源集团与法国电力集团签署合作协议,共同建设运营的我国首个中外合资海上风电项目。项目总投资约人民币80亿元,其中,国华投资持股62.5%,法电新能源公司和EDF(中国)投资公司共同持股37.5%。外商直接投资超过1.6亿美元,是法电集团在我国非核电市场投资最高的项目。标志着国家能源集团在践行国家“一带一路”倡议、推进中法能源合作方面取得了新的突破,开创了中外合资海上风电建设的先河。

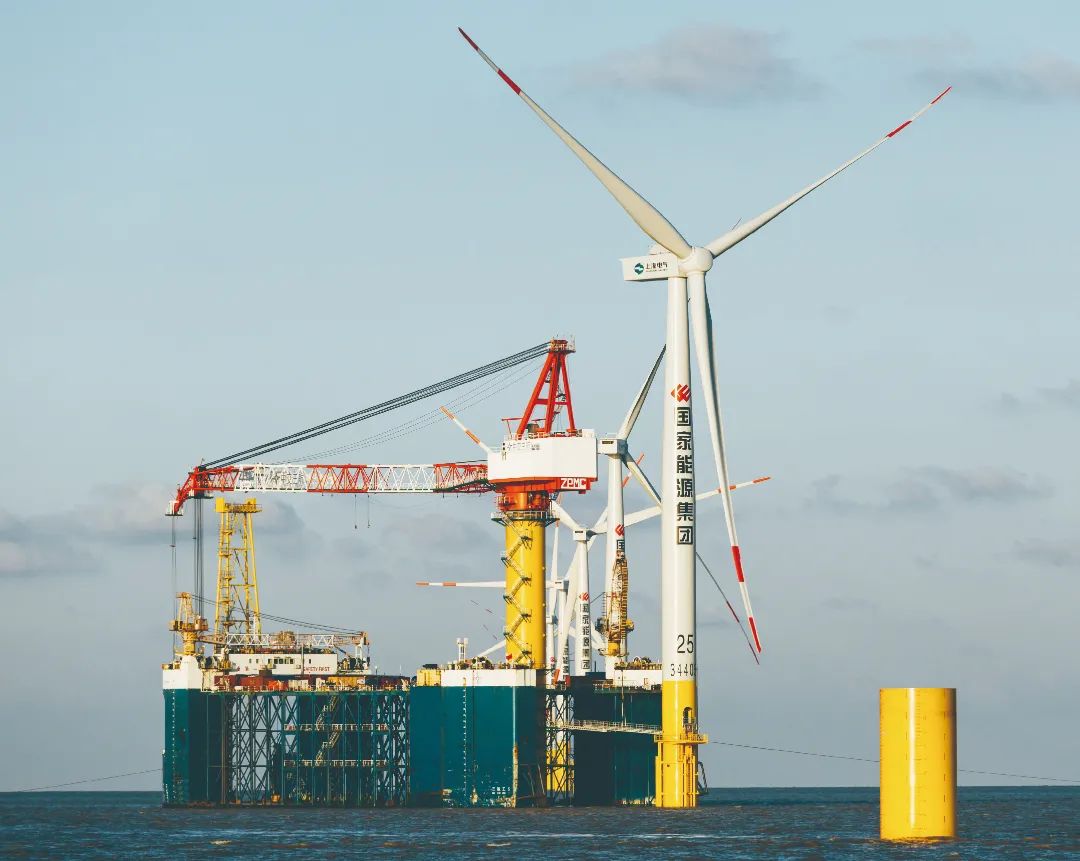

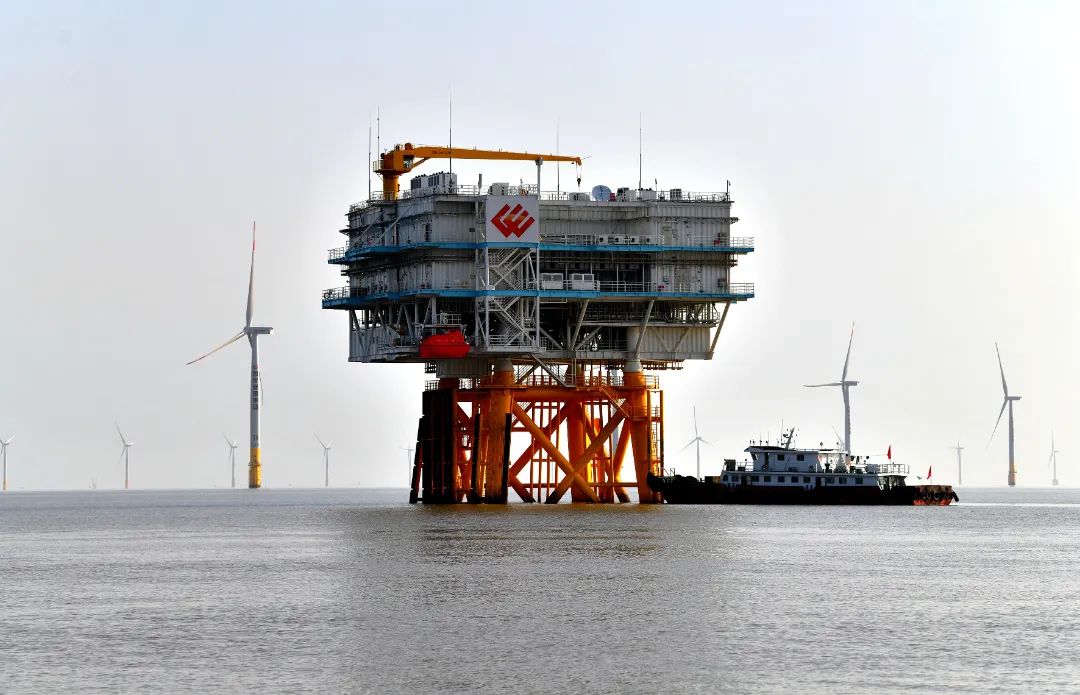

此次并网的东台五期项目装机20万千瓦,安装50台风机,离岸距离较远,具有典型的辐射沙洲地形特征,海床泥面标高较高,水深极浅,数台风机机位地处高滩位,是国内少有的离岸型潮间带海上风电场,是现阶段国内综合施工难度最大的海上风电项目之一。东台五期项目于2020年3月开工建设,2021年6月30日最后一台风机吊装完成。

在此期间,受新冠疫情、海上风电项目“保电价”的双重影响,海上风电施工船机设备异常紧张,加之台风频发、海缆长、工序交叉多等问题,项目建设困难重重。项目建设团队攻坚克难、迎难而上,通过优化施工图纸设计、细化施工方案、强化施工现场组织、施工装备创新改造等多项举措,逐一破解了施工船机短缺、高滩位机位进出难等难题,安全高效地推进陆上集控中心建设、220千伏海缆敷设、海上升压站吊装与带电运行、风机基础沉桩及吊装等工作,最终高质量、高标准完成各项建设任务,且比计划时间提前了3个月。

该项目全部投入运营后,预计年发电量13.9亿千瓦时,可满足200万居民的年用电需求,相当于节省标煤44.19万吨,减排二氧化碳93.75万吨、二氧化硫1704吨。项目的顺利并网发电,开创了中外合资海上风电建设的先河,为更好地践行“双碳”目标做出了积极贡献。


大胆毛贼!
爱尚东台
壮观!全部建成投产
爱尚东台
以赛促学,这场党史知识竞赛超“燃”!
爱尚东台
意气风发,少年研学游正当时!
爱尚东台
东台市“双减”工作专班联合开展“地下”违规培训排查整治行动
爱尚东台
东台三仓中学:音韵呈经典艺术 曲艺传高雅文化
爱尚东台
精选评论

我也是有底线的

这里还没有新评论

发表观点,参与讨论
